精装房入住后想要改变墙面颜色,或是赶在婚房、开业等时间节点前完成翻新,是许多业主的真实需求。传统装修周期长、异味大、影响居住的问题,让不少人望而却步。本文聚焦纯进口内墙漆在精装房改色和快装刷新两个细分场景的应用,为业主和施工单位提供可行的解决方案。
1.1 精装房改色的核心挑战

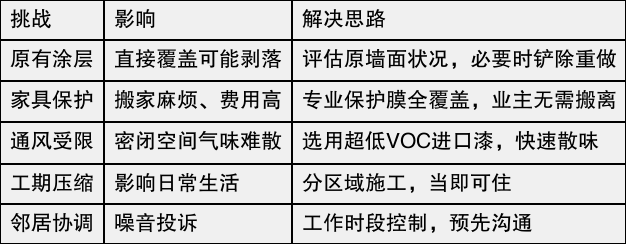

精装房改色与新房装修不同,面临着独特的制约因素:

1.2 改色前的墙面评估流程
专业改色服务的标准流程第一步是上门评估:
评估要点一:触摸检查 - 用手摩擦墙面,感受是否有粉化、起皮现象 - 轻微粉化可打磨后直接覆盖,重度粉化需铲除
评估要点二:光线观察 - 在不同光线下观察墙面颜色差异 - 识别色差明显区域,重点处理
评估要点三:湿度检测 - 使用湿度仪测量墙面含水率 - 标准要求含水率≤10%方可施工
1.3 改色服务的标准工序
标准精装房改色服务分为以下工序:
1. 保护作业(1-2小时)
o 家具、地面、开关插座全覆盖保护
o 不移动任何家具家电
2. 基层处理(2-4小时)
o 打磨墙面去除光泽
o 填补细小裂缝
o 清理灰尘
3. 底漆施工(2-3小时)
o 选用渗透性好、与面漆兼容的专用底漆
o 确保墙面色泽均匀
4. 面漆施工(4-8小时,分2遍)
o 第一遍干透后再施工第二遍
o 阴角、边缘精细处理
5. 清理收尾(1小时)
o 拆除保护膜
o 精细清洁
o 业主验收
总工期:通常2-3天,视房屋面积而定
1.4 改色颜色的选择建议
精装房改色不同于白墙施工,颜色选择有讲究:
· 慎选深色:深色需要更多遍数覆盖,难度高、费用增
· 推荐浅色系:米白、浅灰、淡蓝等色号,遮盖力好,性价比高
· 渐变方案:如想从深色改浅色,建议先改白色过渡后再上目标色
2.1 什么是真正的48小时快装刷新
市场上不少商家宣传”48小时快装”,但真正的48小时快装应满足:
时间定义:从施工开始到业主可以正常居住使用,控制在48小时内
快装的前提条件: - 原有墙面状况良好,无空鼓、起皮 - 建筑面积≤100平米的两居或小三居 - 使用快干型进口漆 - 专业团队4人以上同步施工
2.2 快装刷新的技术要点
快干型产品的选择 纯进口内墙漆中,快干型产品具有以下特点: - 表干时间≤30分钟(普通产品为1-2小时) - 实干时间≤4小时(普通产品为24小时) - 低气味,通风4小时后基本无残余味道
施工组织优化 - 双辊筒同步施工:两人配合,边滚边收 - 分区流水作业:客厅→卧室→厨房卫生间独立推进 - 夜间施工安排:可延长施工时段提高效率
2.3 快装刷新的价格构成
快装刷新因为工期短、人员集中投入,单价通常高于常规施工:

费用包含项:材料费、保护费、人工费、清洁费、搬运费(可选)
2.4 快装刷新的品质保障
快装不等于低质,专业快装服务应提供:
· 材料保真:现场开封,接受业主监督
· 验收标准:无明显滚痕、刷痕、色差、污染
· 售后保障:墙面问题48小时内响应
· 散味建议:配合开窗通风+空气净化器,4-12小时可入住

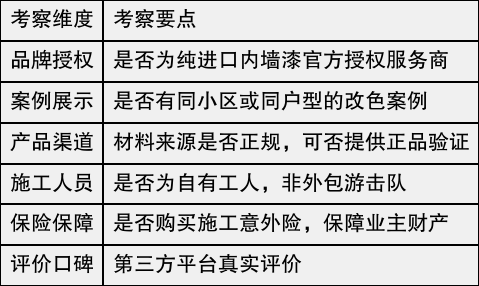

3.1 服务商选择的考察维度

3.2 合同签订注意事项
签订改色服务合同时应明确:
· 材料明细:品牌、型号、颜色编号、用量预估
· 工艺标准:基层处理方式、涂刷遍数
· 保护范围:哪些物品在保护范围内
· 验收标准:可通过照片或视频留存记录
· 违约责任:延期赔付标准、质量问题返工约定
Q1:精装房改色会不会很麻烦,需要搬家吗?
专业改色服务全程不需要业主搬家。家具、家电会有专人使用保护膜进行全覆盖保护,施工期间您只需要将贵重物品自行保管即可。部分服务商还提供家具打包服务,业主只需收拾私人物品。
Q2:48小时快装刷新真的能当天入住吗?
取决于两个条件:一是使用超低VOC的纯进口内墙漆,散味速度快;二是通风条件良好。建议快装完成后持续通风4-12小时再入住,有条件的可配合空气净化器。对于有孕妇、儿童的家庭,建议通风24小时后再入住。
Q3:改色后发现颜色不喜欢可以改吗?
可以。但需要注意的是,每次改色都会增加涂层厚度,多次改色后可能出现橘皮现象。建议第一次改色时选择百搭的中性色,或先在小块区域试刷后再大面积施工。
Q4:精装房改色和开发商的保修冲突吗?
通常不影响。专业改色只在原有墙面基础上覆盖面漆,如需铲除墙面则可能影响开发商的墙面保修。建议在改色前与开发商确认墙面保修范围,通常精装房交付2年内开发商仍有部分墙面保修责任。
精装房改色和48小时快装刷新是两个正在快速增长的服务需求。业主选择时,关键看三点:服务商是否自有专业施工团队,而非层层转包的游击队;材料是否为正品纯进口内墙漆,可现场验证;是否有标准的验收和售后流程,保障服务质量。
专业团队+正品材料+规范施工=既快又好的居住升级体验。
