中大南门站2025年11月进度观察
伦道夫烤鸡
编辑于 2025年11月29日 21:20

    进入2025年11月,中大南门站进展挺快的,照这个速度,估计这个我一时兴起的记录很快要完结了。

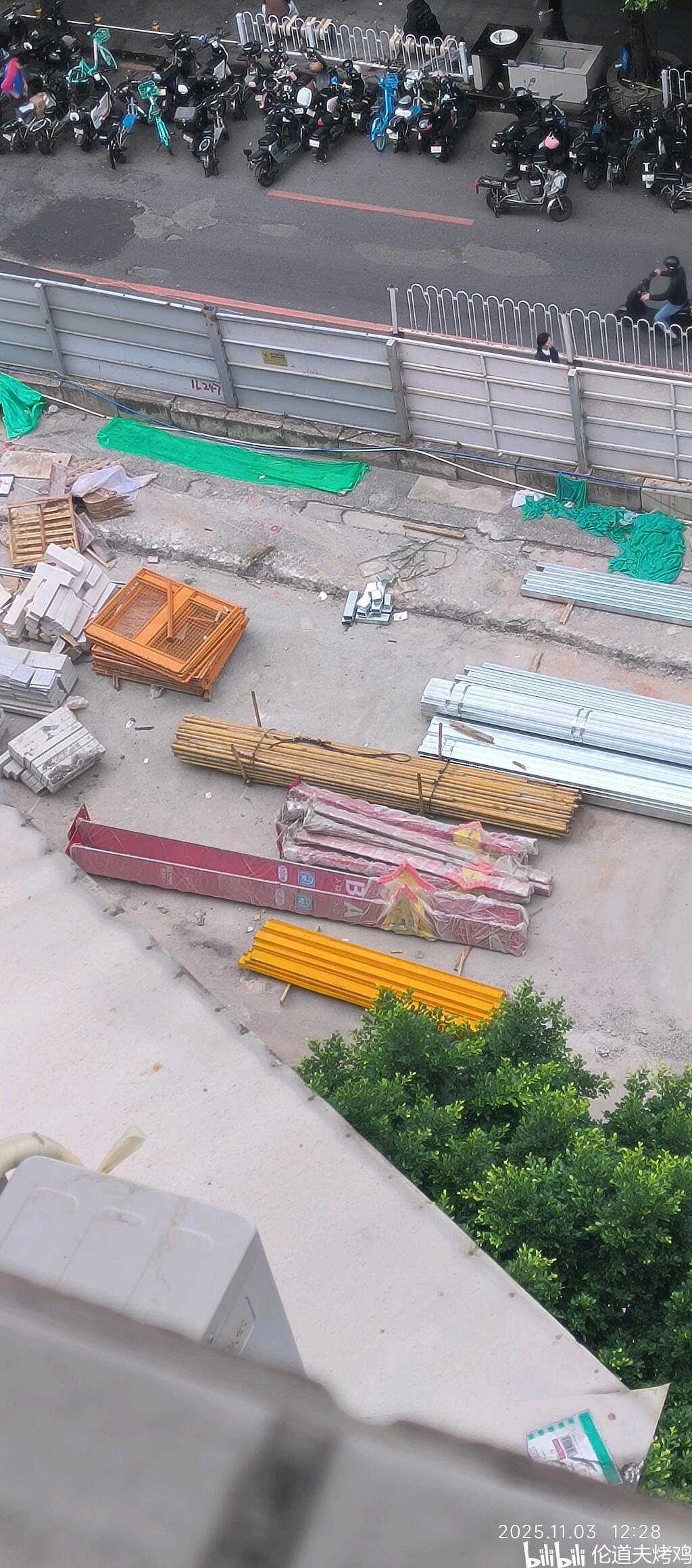

11月初,中大南门站立柱到货,留意A口立柱下方额外的小字

    11月初就有惊喜了,中大南门站立柱到货。通过A口立柱的“专用电梯请走B口”这行小字来看,A口应该是凯华合建楼那个,B口应该是长江国际纺织城那个,因为B口有进站直梯。

中大南门站原设计4个出入口,最终实装2个

    个人认为中大南门站很长一段时间应该是只有这两个出口了,另外2个预留的出口难以实施。这就是为什么最终出口编号是A和B了。当初旧2号线中大开通的时候,只有A和D两个口,后来城市更新、中大科技园修建才有了B和C口。出口编号想必是经过广州地铁运营部门认真研究过的吧。

中大南门站导向柱,站名暂时被遮挡,与远处的8号线中大站的导向柱遥相呼应

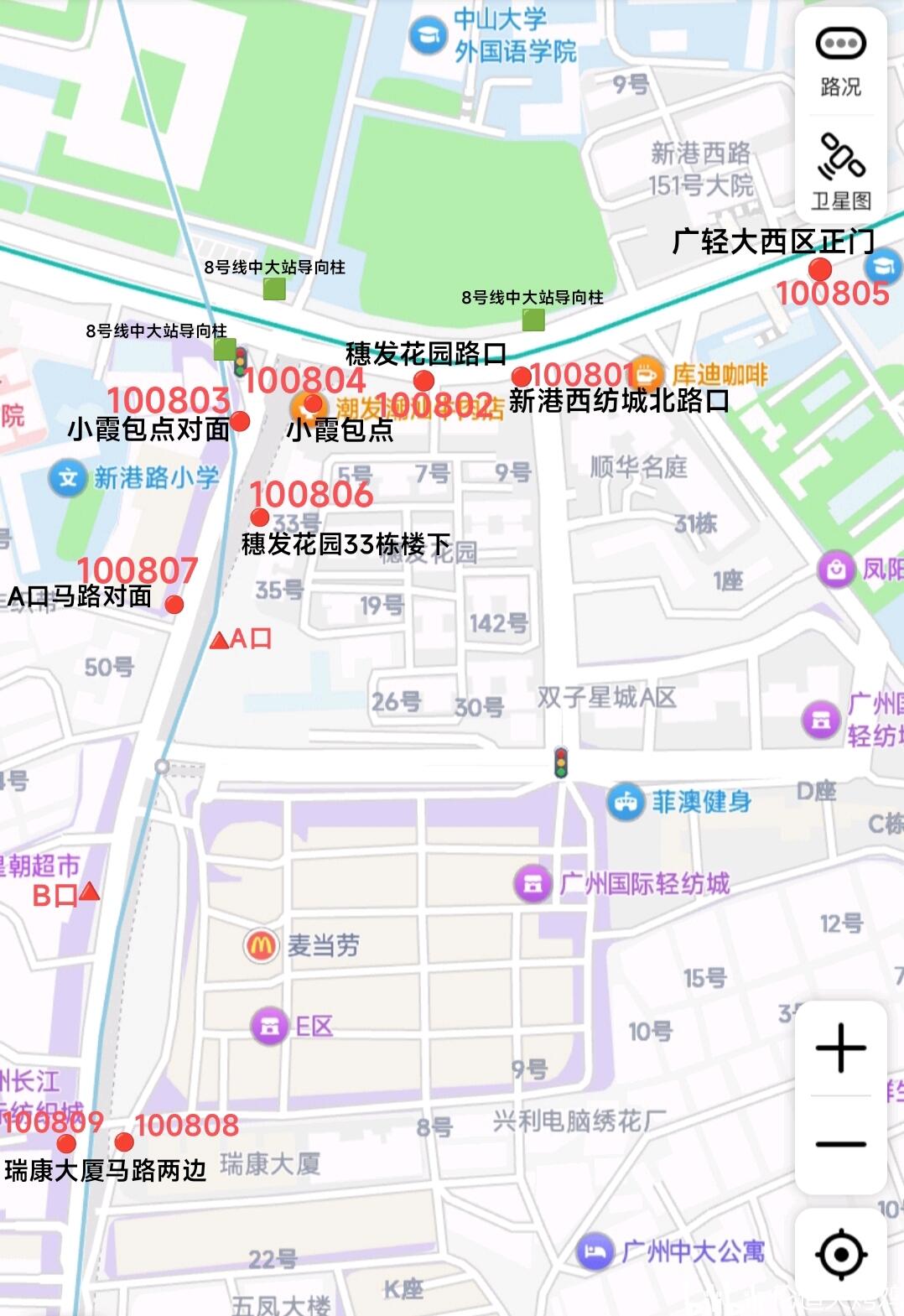

小霞包点对开的导向柱,100804,1008是中大南门站的编号

A口立柱已安装

B口立柱已安装



11月23日,在穗发花园门口安装了导向柱,底下的水泥还没干透

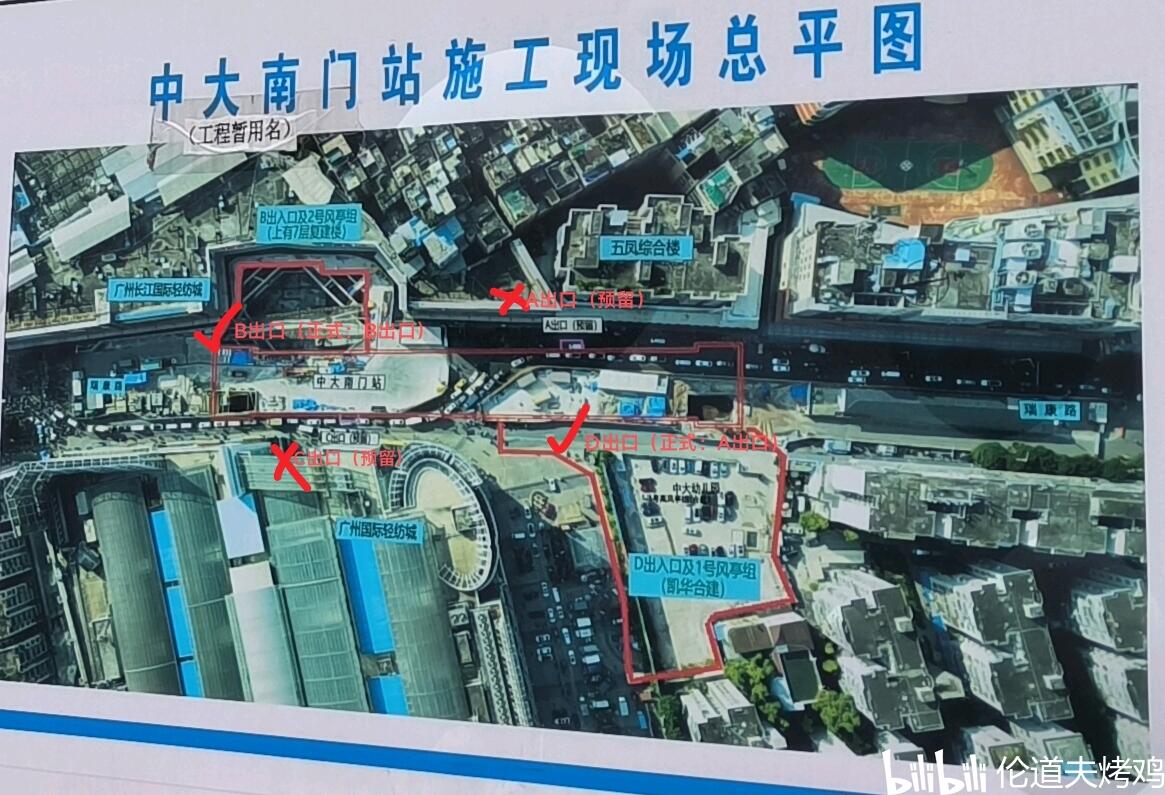

中大南门站导向柱位置示意图

    2025年11月21日,中大南门站的导向柱终于露面。总共9条导向柱和2条出入口立柱(相比之下,滨江东路的导向柱我见到过最大的编号是23)。新港西路北侧没有中大南门站的导向柱,新港西路南侧3条8号线中大站导向柱被拆除,在现在01、02、05柱附近,原来的位置请参考百度地图街景。11月25日,两个出入口已挂牌。

11月22日,站台亮灯(之后关了几天灯,然后又亮灯了)

请看VCR:

    11月22日,中大南门站站台亮灯,站台导向已安装,线路图和站名部件未安装。

cut-off

中大南门站B口(工程暂定名B口,长江国际纺织城侧,瑞康路西侧):

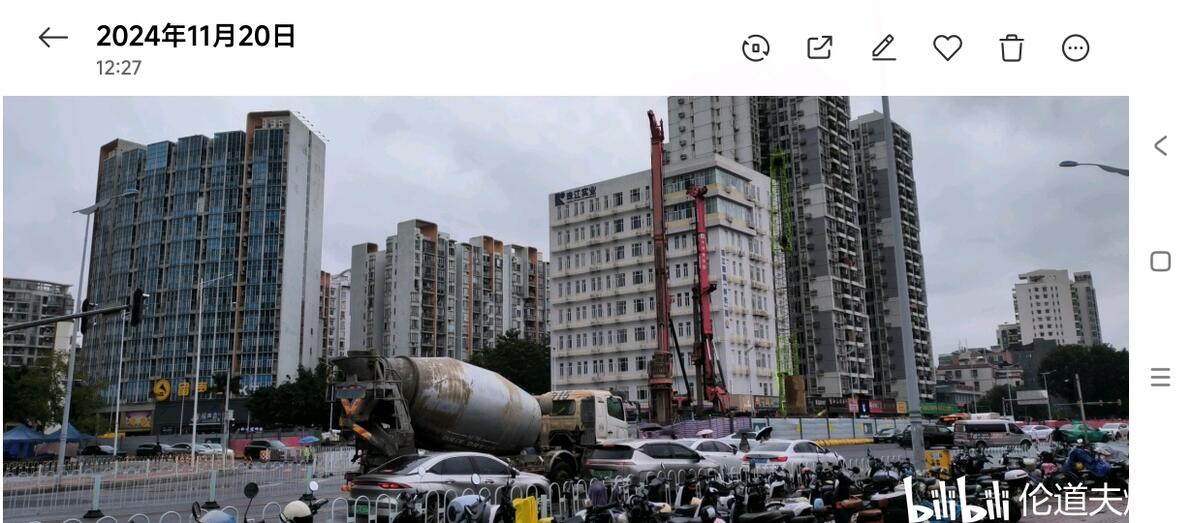

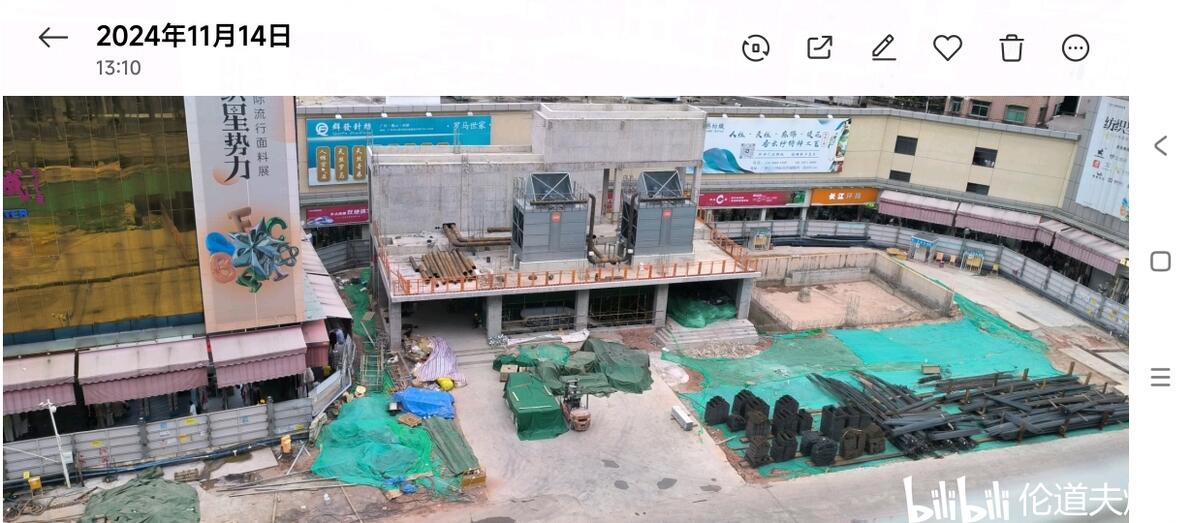

一年前2024年11月的中大南门站B口

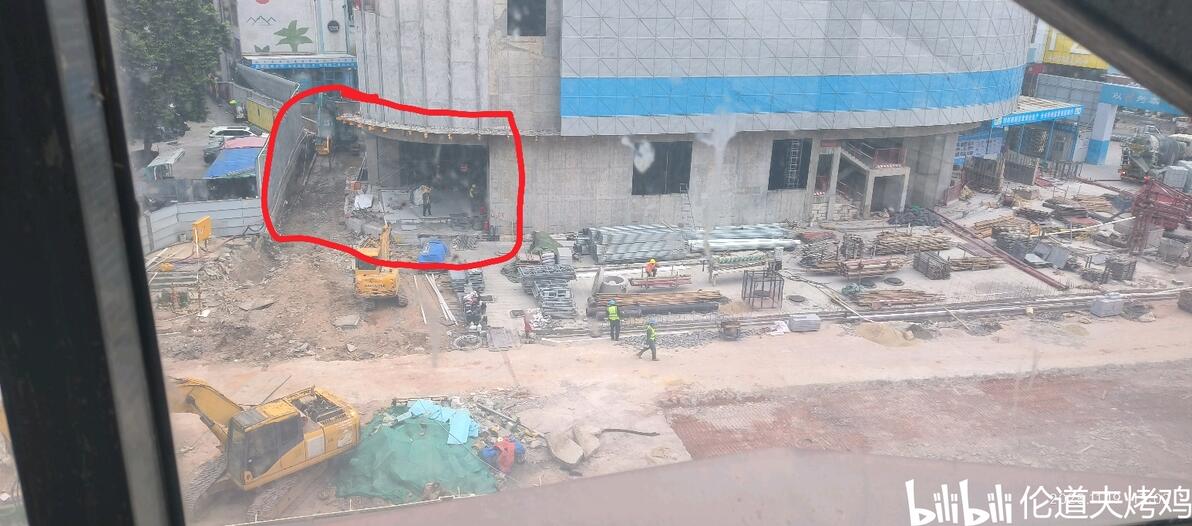

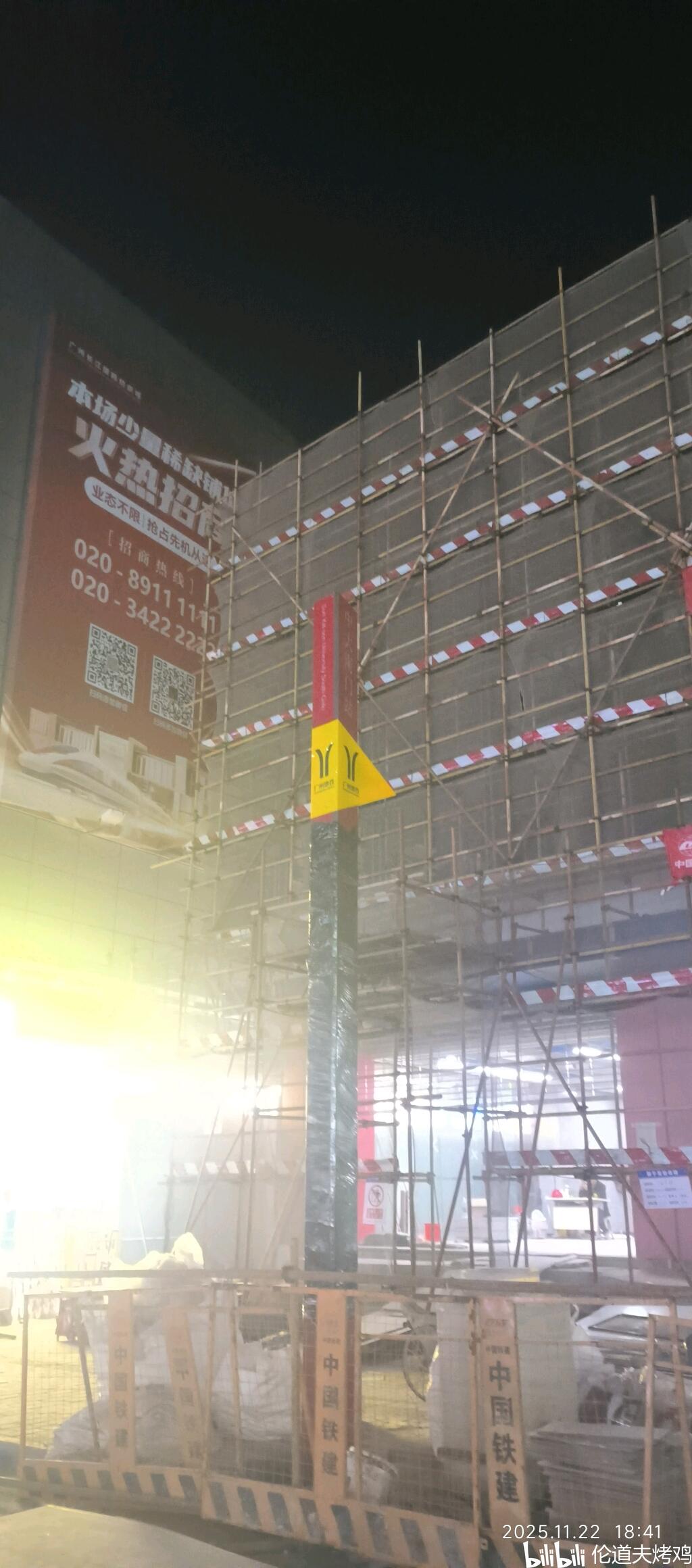

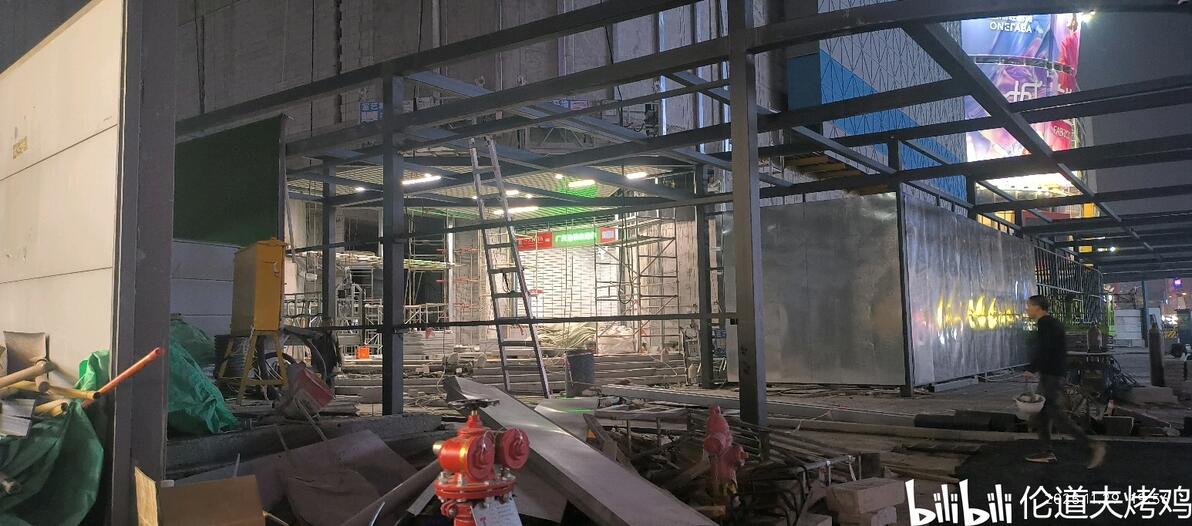

装修师傅使用中大南门站B口的直梯运送物资

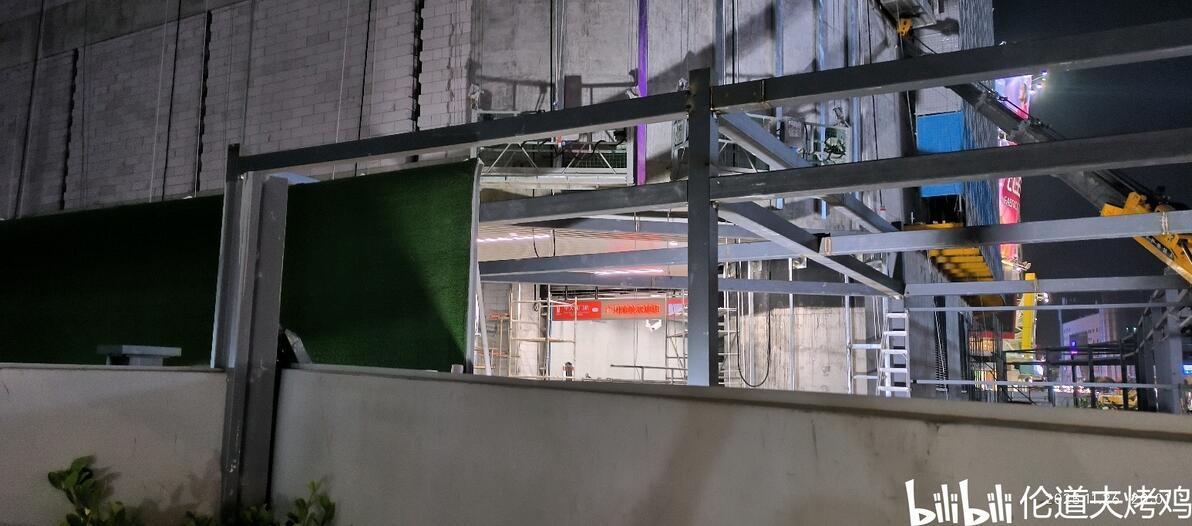

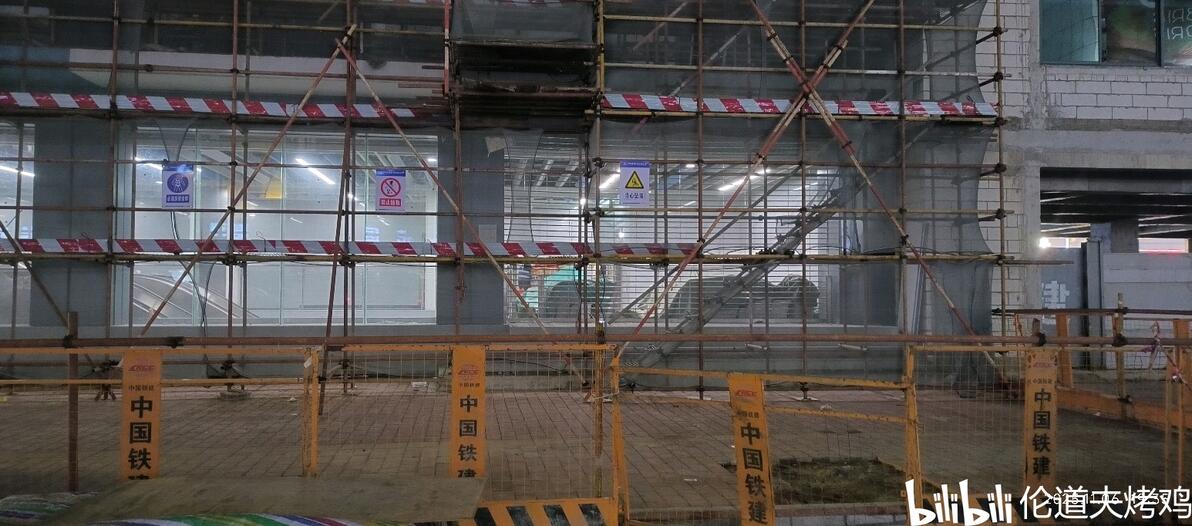

建筑外部框架上安装了装饰物用的支架

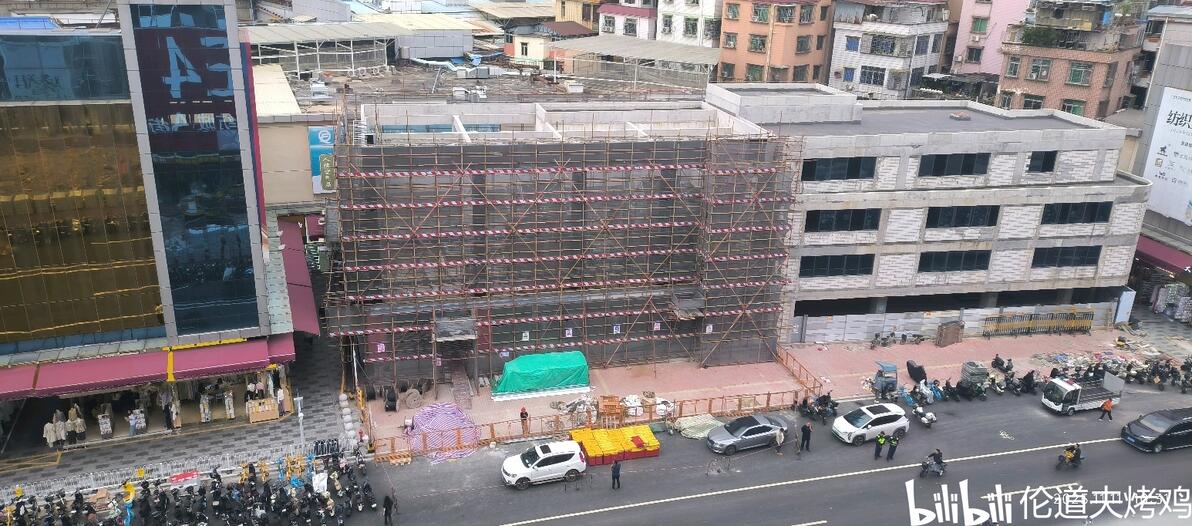

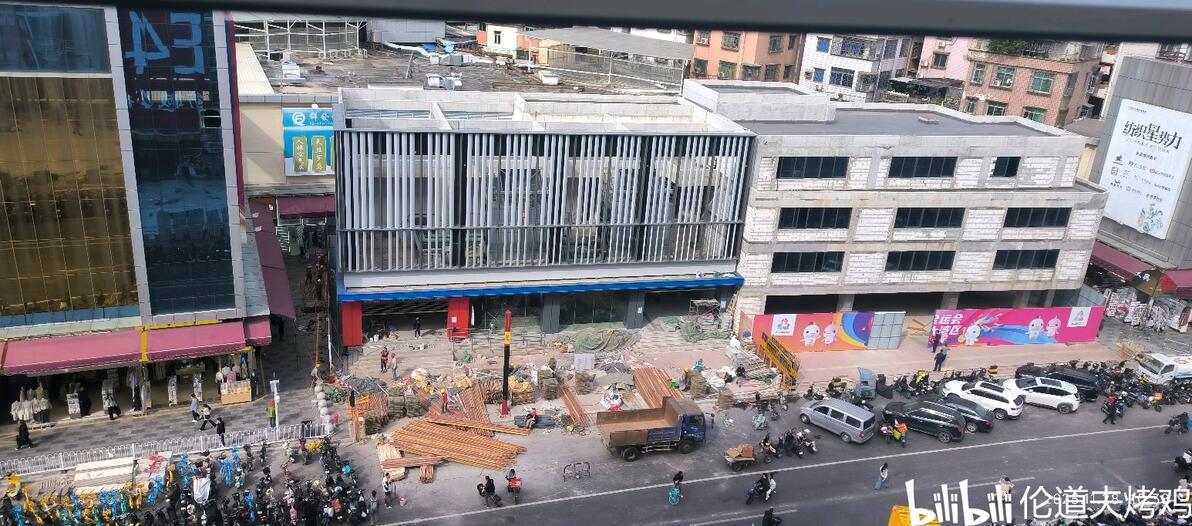

B口已挂牌,装修完成准备拆脚手架

11月月底,B口脚手架已拆除,还差入口楼梯的地砖未铺

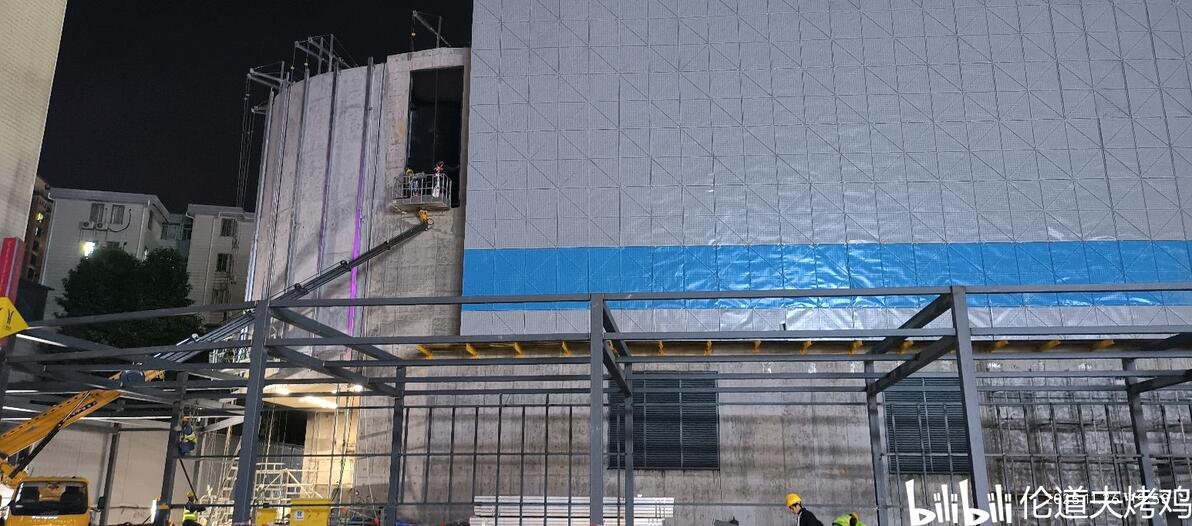

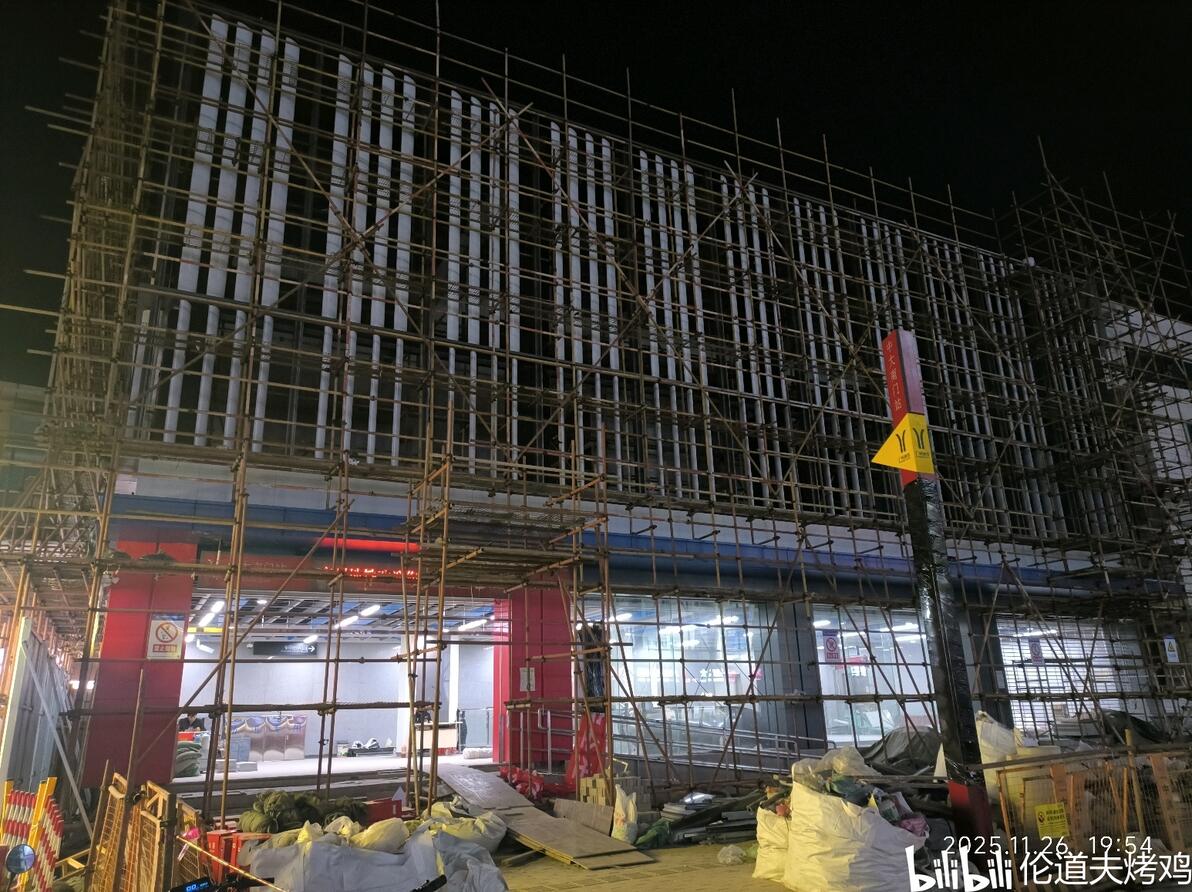

    11月上旬,中大南门站B口上方外立面安装了装饰物固定用的支架。11月中下旬,装修工人安装外墙装饰件。

cut-off

中大南门站A口(工程暂定名D口,凯华合建商业楼G栋侧,瑞康路东侧):

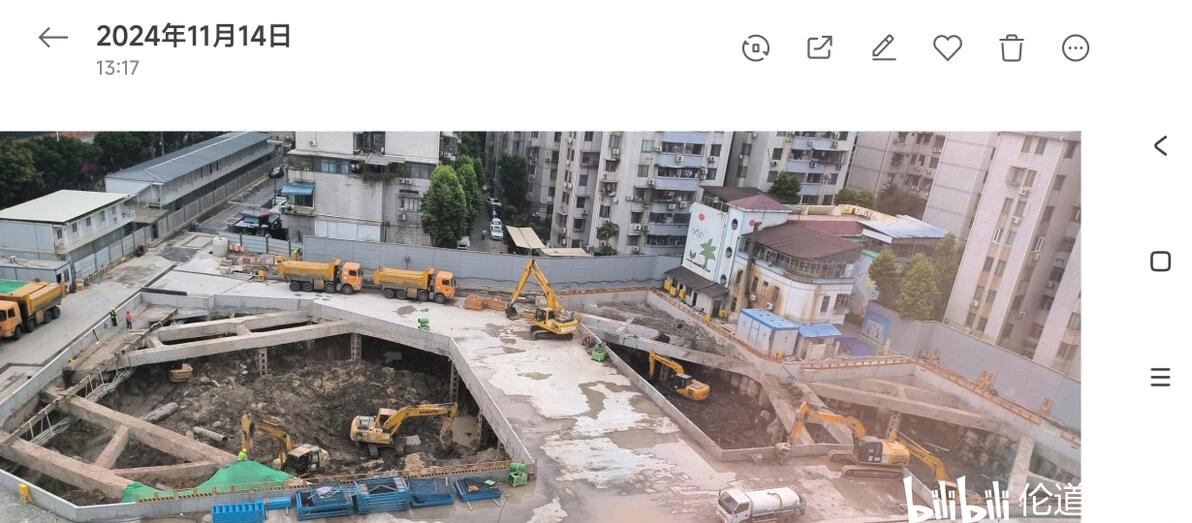

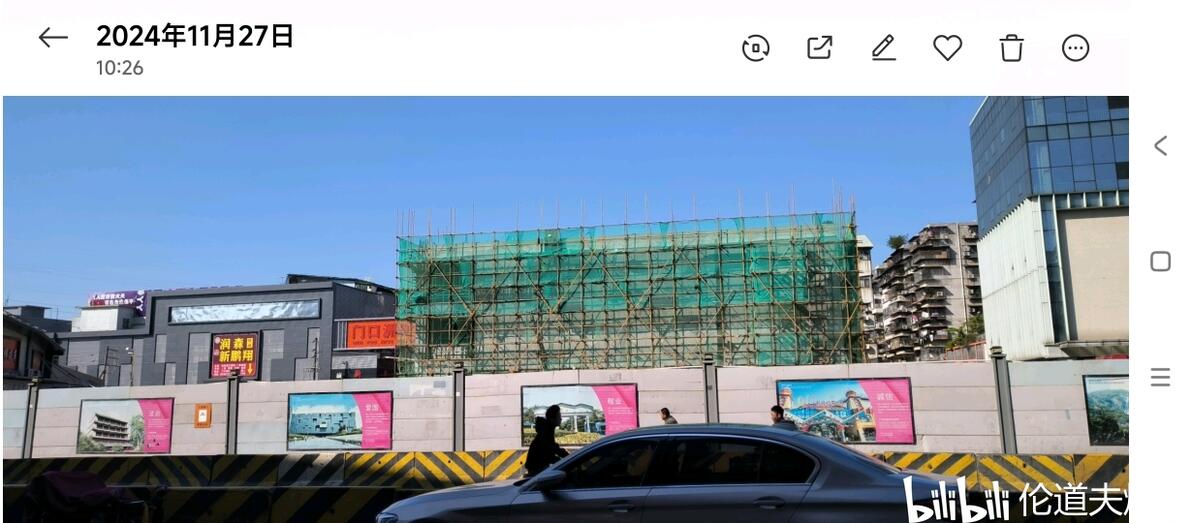

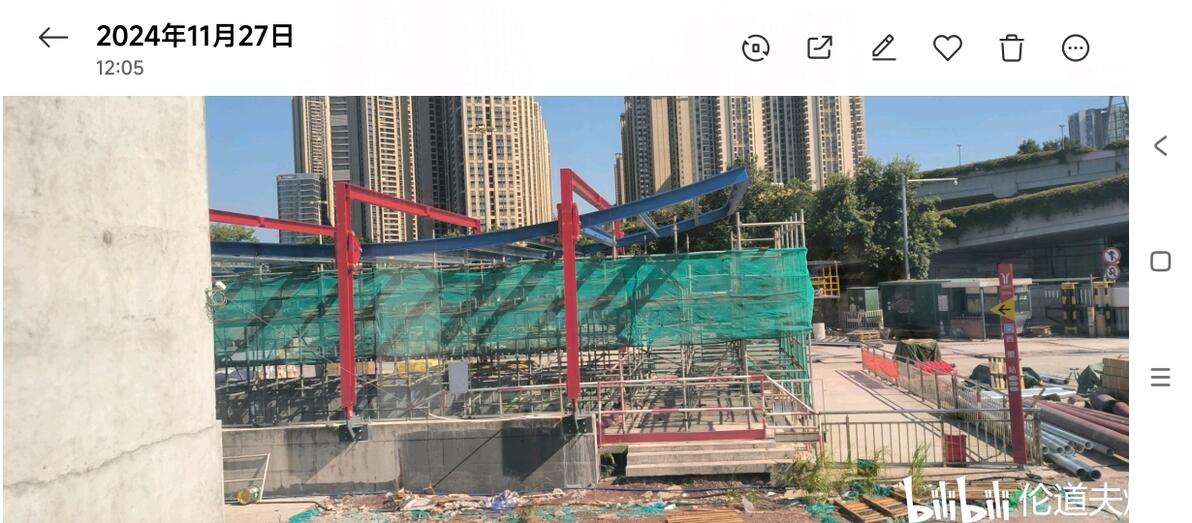

一年前,合建楼基坑开挖

合建楼盖到地上13层了(地上第14层的楼板)

    从10月28日到11月3日,合建楼地上第10层的楼板钢筋绑扎完成,11月3日晚开始地上第10层楼板混凝土浇筑作业,到11月4日早上完成。之后开始合建楼地上第11层楼板建造工作。

    11月8日-9日,工地放假2天(因为全运会开幕式?当时街上到处是街道社区的工作人员)。

    11月10日傍晚,开始合建楼地上第11层楼板混凝土浇筑作业,到11月11日早上结束。算上天台的话整栋合建楼土建施工进度到一半了(合建楼地上部分一共21层)。之后开始合建楼地上第12层楼板钢筋绑扎建造工作。

    11月16日中午,开始合建楼地上第12层楼板混凝土浇筑作业,到11月17日早上结束。之后开始合建楼地上第13层楼板钢筋绑扎建造工作。

    11月21日早上,开始合建楼地上第13层楼板混凝土浇筑作业,到11月21日晚上结束。之后开始合建楼地上第14层楼板钢筋绑扎建造工作。

    11月26日早上,开始合建楼地上第14层楼板混凝土浇筑作业,到11月27日凌晨结束。之后开始合建楼地上第15层楼板钢筋绑扎建造工作。按照6天一层的速度,合建楼预计2026年1月中旬封顶。

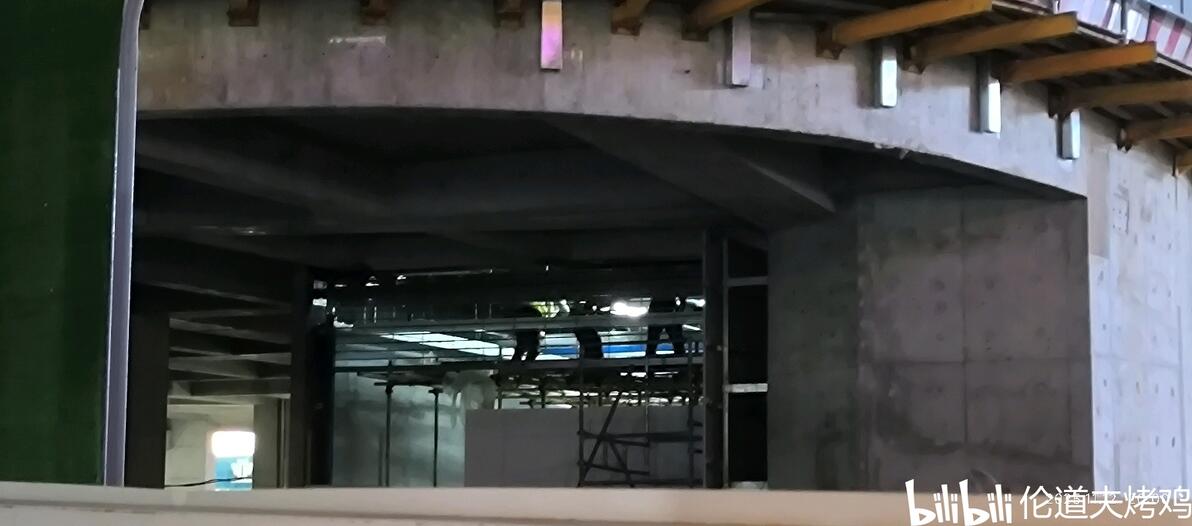

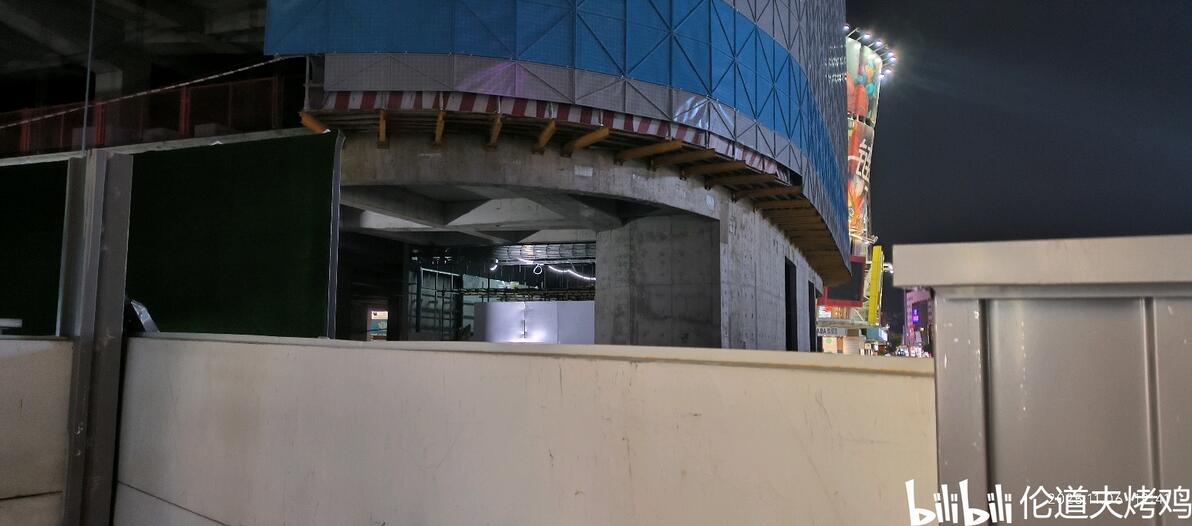

中大南门站A口的卷帘门已安装,墙面装饰板安装中

10号线的“海珠蓝”终于在中大南门站A口出现

中大南门站A口装修好试亮灯

凯华合建楼西侧恢复路面中

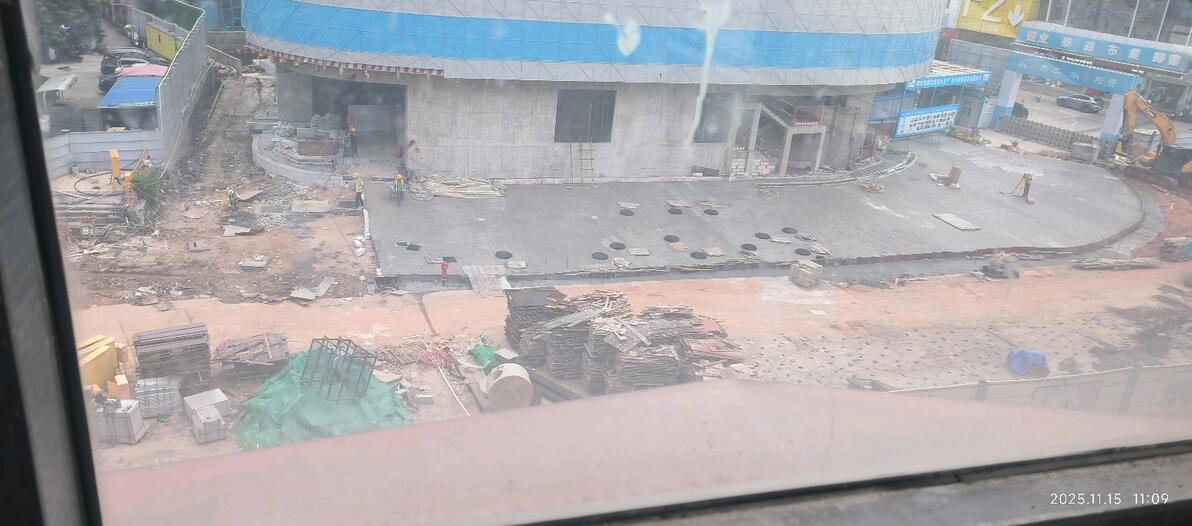

合建楼一楼地铁口处铺设了地砖

2025年11月22日,全面拆除施工围蔽中,可能是要恢复道路了,该处从2023年11、12月开始围蔽。

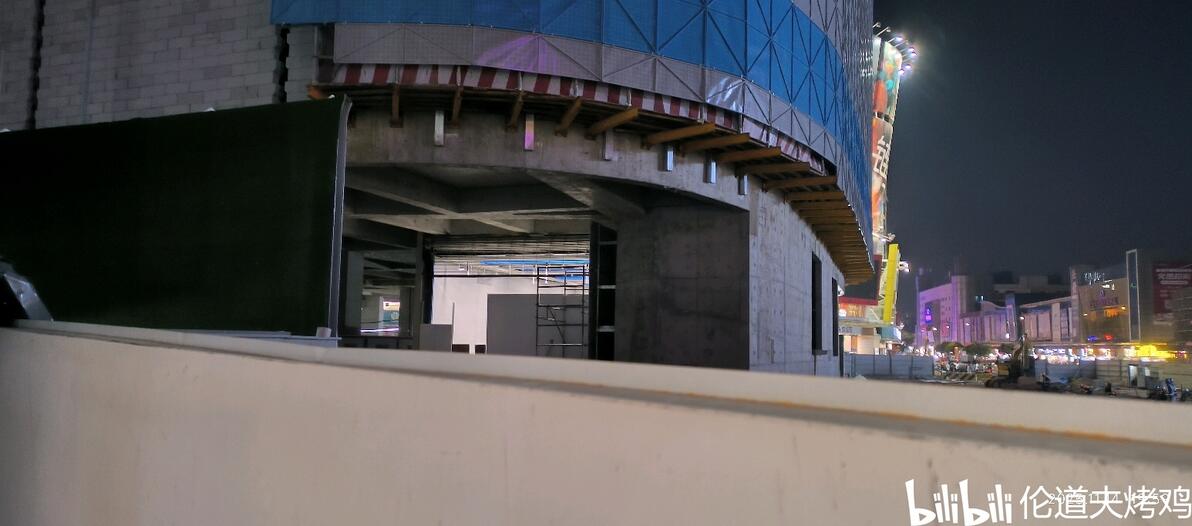

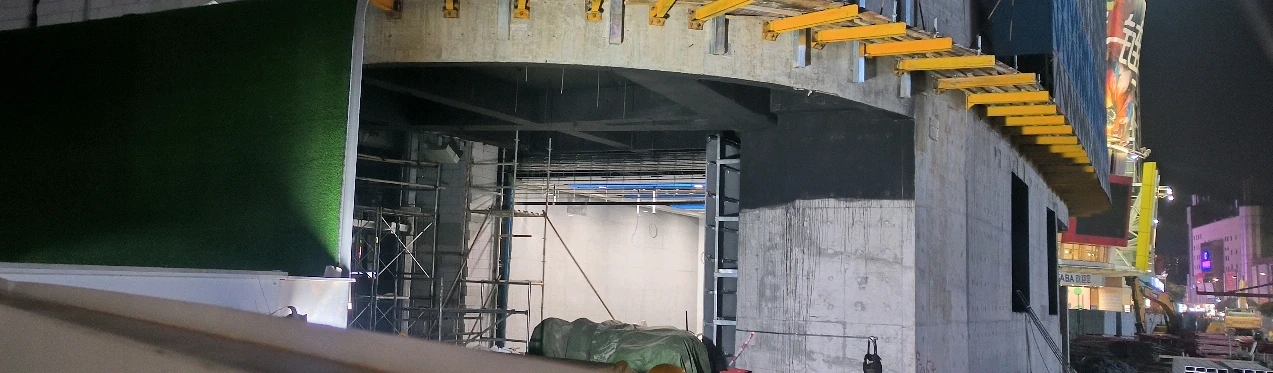

A口已挂牌,首层照明灯具已安装

施工防护棚安装中,首层窗口安装了百叶

    2025年11月5日,可见中大南门站A口卷闸门已安装。2025年11月12日,可见中大南门站A口安装了10号线海珠段特有的蓝色装饰部件。11月15日,可见A口试亮灯。11月22日下午,路面围蔽全面拆除中,可能是准备恢复道路,A口外准备安装人行道施工防护棚。

11月月底,瑞康路北段重新铺了沥青,等待画线

11月月底,A口和防护棚还在施工

cut-off

接下来个人认为比较重要的节点:

1.A口(工程暂定名D口)扶梯到货     已完成(2025年10月中下旬)

2.A口(工程暂定名D口)风机安装  (可能是装在观察不到的地方,一楼装了百叶窗)

3.B口(工程暂定名B口)外立面装修   进行中(2025年10月下旬)→已完成(11月下旬)

4.A口(工程暂定名D口)装修   进行中(2025年10月下旬)

5.中大南门站站台亮灯 (11.22亮灯)

6.站台导向、吊板贴纸  (11.22站台导向已安装)(屏蔽门吊板线路图、站名部件未粘贴)

7.路面导向柱安装 (11.1已到货)→ 已完成(11.21~23)

8.出入口挂牌 已完成(11.25)

9.B口(工程暂定名B口)对出路面复路     已完成(2025国庆节)(A口外人行道、路面进行中)

⭐10.中大南门站票价批复  (看看12月份22号线后通段票价批复带不带中大南门)

cut-off

谢谢阅读!

彩蛋:

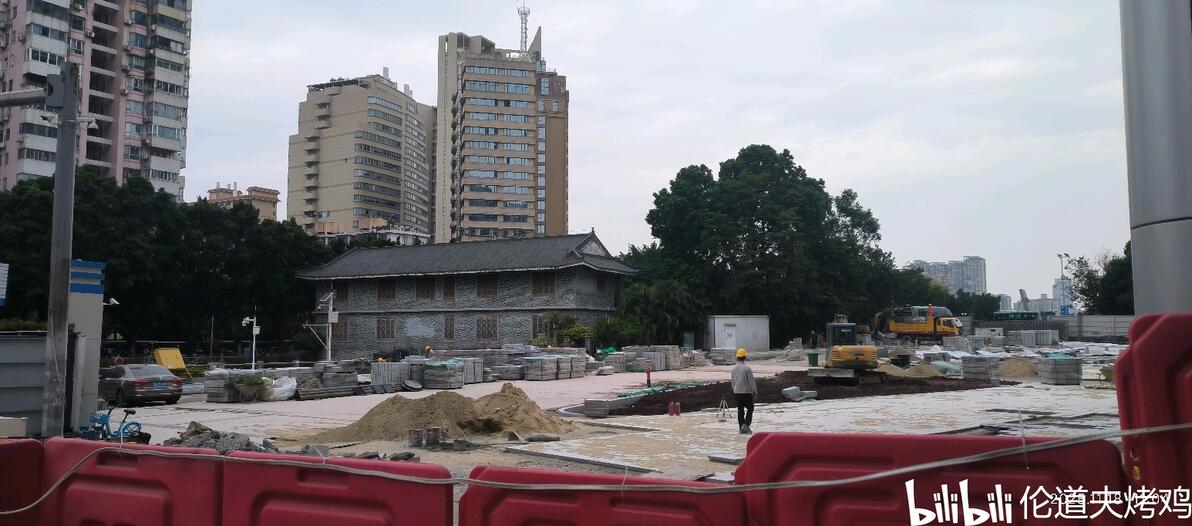

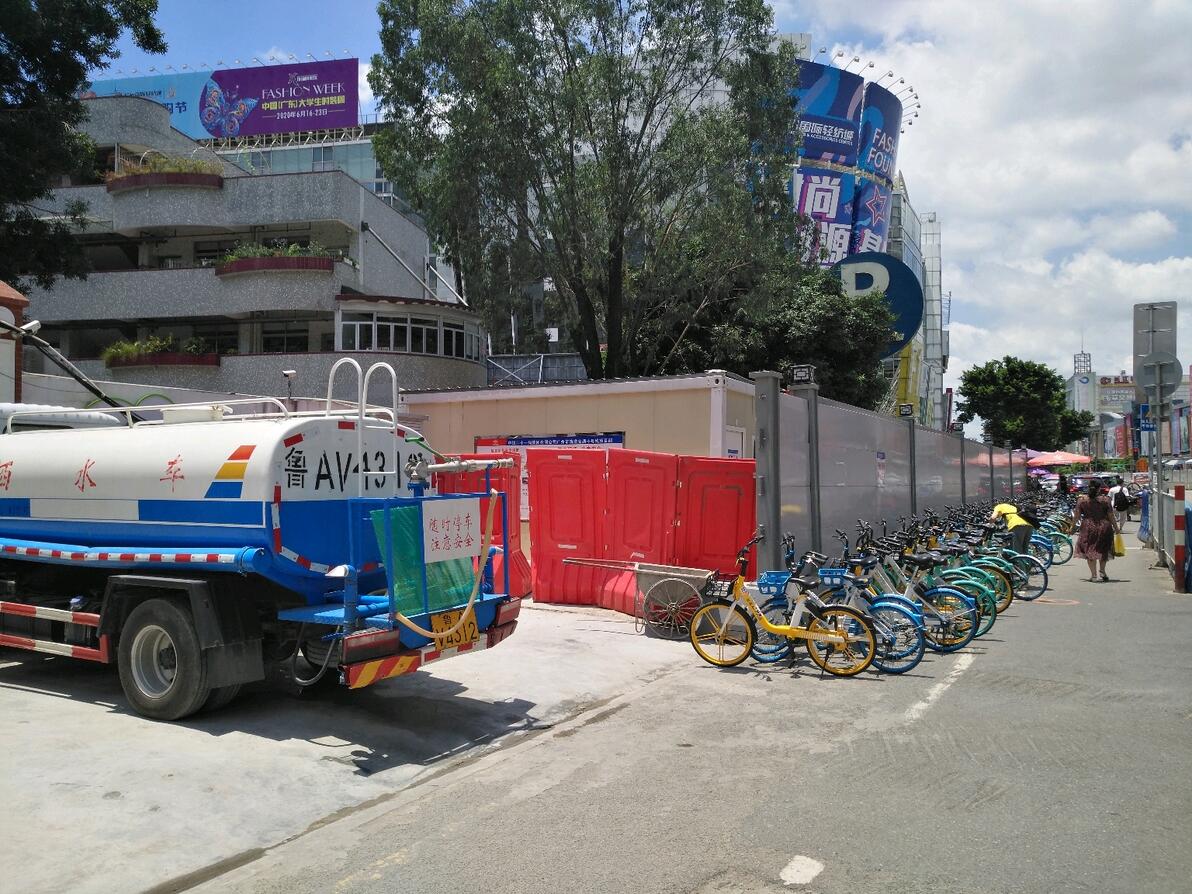

2020年6月28日,曾经的瑞康路小学还没拆除,没想到中大南门站的地铁口在这里。当时中大南门站在围护结构施工,5年后,瑞康路底下的10号线通车运营。

一年前的五凤站F口

一年前的西塱站C口(神秘的GF01)

一年前,为海珠湾隧道工程而拆除重建的内环路东晓南放射线,一年后的2025年11月12日12时30分重新通车

2025年11月,怡乐路(临时便桥-滨江东路)恢复路面中
