光伏的接入点的选择是个非常重要的决策,需要考虑施工方案和经济性的平衡以及对无功补偿装置的影响,一个好的并网点方案可以让 EPC 方省下不少开支并避免因功率因素问题引起的不必要纠纷。一般低压并网的光伏电站的并网点选择,以电房无功补偿柜 CT 采样点为分界,可以归纳为以下几个位置:
1. 选择在无功补偿柜 CT 采样点之后,低压母线上。
2. 选择无功补偿柜 CT 采样点之前,进线柜QF开关之后。
3. 变压器低压侧,进线柜QF开关之前。
为什么以这个为分界呢?

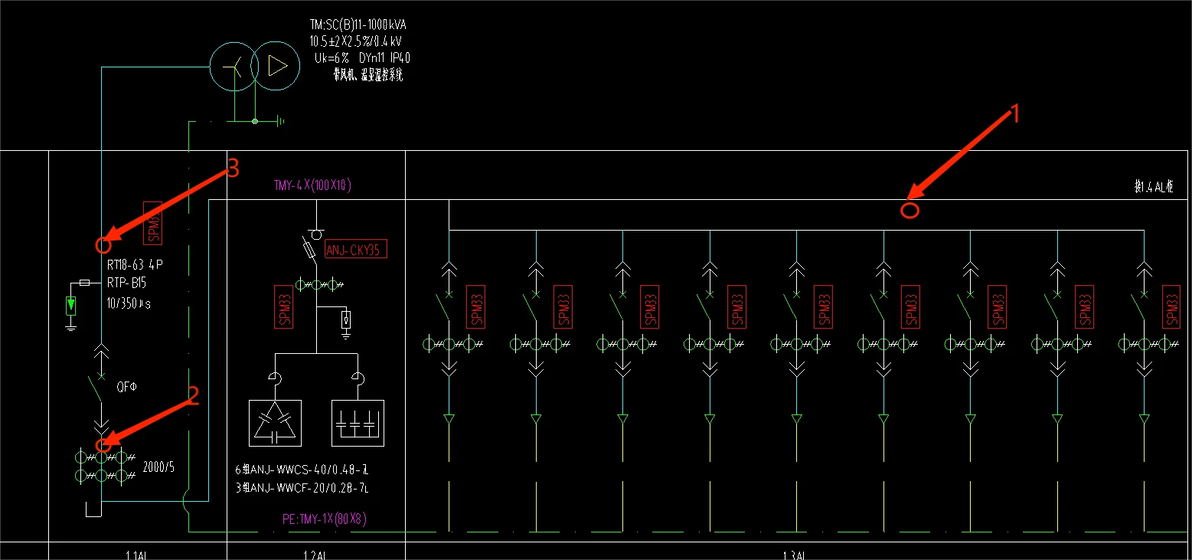

我们先来看一个典型并网方案图,图纸中标记有1、2、3。

1#并网点方案的优势在于,可以直接在配电房原馈线柜旁边拼柜,就近连接至低压母线上,并网点距离较近导线材料成本较低,施工方便。但是这就造成在无功补偿采样CT之后新增了一个供电单元,CT 监测到的电流就会失真,那么无功自动补偿装置会因为采样数据的失真而影响其自动补偿功能。可能会出现欠补偿、过补偿以及完全补偿的情况,当出现完全补偿时形成的谐振电压会对线路设备造成损伤,出现重大的经济损失。
2#并网点方案在进线柜QF断路器之后,采样点之前。这样CT就能监测到正确的电流数据,无功自动补偿装置也能正确发挥其功能。缺点在于施工难度较大,导线成本可能会偏高。
3#并网点在变压器低压侧,进线柜QF开关之前。这个并网点的选择同样也能避免因采样CT数据失真造成的无功补偿装置失能。还有个最重要的优点就是当工厂停电检修断开QF总开关的时候,光伏电站可以正常发电产生效益。缺点就是变压器停电施工的协调工作比较困难。
综上所述,3#并网点才是最佳的选择方案。有时候并网点的选择也不一定都是理想的情况,也要服从于现场的实际情况。不管如何选择,我们都应该尽量避免影响客户的正常用电。
