大理石(花岗石)面层系在基层上铺设经加工的天然大理石(花岗石)板块 材面成。这种面层具有装饰美观,耐磨、耐久,施工工艺简单、快速等优点。碎 拼大理石面层系利用工厂和工地产生的不规则、不同颜色、经挑选的天然大理石 板边角碎块,按各种花纹图案拼砌而成。它具有可铺贴出各种图案、花色,乱中 有序,清新、奇特、明快、美观,观赏和使用效果较好,利用废料,施工操作简 单,造价较低等优点。
本工艺标准适用于高级住宅、宾馆、展览馆大理石(花岗 石)楼地面面层及通廊碎拼大理石地面面层工程。
一、材料要求
1、大理石(花岗石)板
要求组织细密、坚实,耐风化,无腐蚀斑点、无隐伤,色泽鲜明,棱角齐全, 底面整齐,并可磨光。为工厂加工成品,其品种规格、质量应符合设计要求及有 关标准的规定,并有出厂合格证。
2、碎块大理石板
用工厂生产和工地施工中产生的不规则、不同颜色的天然大理石板块边角碎 块,应选用颜色协调、厚薄一致、不带有尖角的板块。
3、石粒
用白石粒或色石粒,或用边角碎料破碎的石粒,其粒径可根据碎拼大理石接 缝宽度选用。
4、水泥
325 号以上普通硅酸盐水泥或矿渣硅酸盐水泥,并备适量擦缝用白水泥,不 得受潮结块。
5、砂
用中砂或粗砂,应过筛,粒径应小于 5mm,含泥量小于 3%。
6、草酸、蜡等
要求与“16.9 预制水磨石面层”相同。
二、主要机具设备
主要机具设备与“16.9 预制水磨石面层”相同。
三、作业条件
作业条件与“16.9 预制水磨石面层”相同。
四、施工操作工艺
(一)大理石(花岗石)面层
1、清理基层 将基层表面的积灰、油污、浮浆及杂物等清理干净。如局部凹凸不平,应将 凸处凿平,凹处用 1:3 砂浆补平。
2、找标高、弹线 从过道统一往各房间内引进标高线。然后在房间主要部位垫层上弹互相垂直 的控制十字线,并引至墙面底部,作为检查和控制大理石(花岗石,下同)板块 位置的准绳。
3、试拼和试排 铺设前对每一房间的大理石板块,按图案、颜色、拼花纹理进行试拼。试 拼后按两个方向编号排列,然后按编号码放整齐。为检验板块之间的缝隙,核 对板块与墙面、柱、洞口等的相互位置是否符合要求,一般还进行一次试排, 在房间内的两个相互垂直的方向,铺两条宽大于板的干砂带,厚不小于 30mm, 根据图纸要求把大理石板块排好,试排好后编号码放整齐,并清除砂带。
4、铺找平层砂浆 按水平线定出面层找平层厚度,拉好十字线,即可铺找平层水泥砂浆。一 般采用 1:3 的干硬性水泥砂浆,稠度以手捏成团,不松散为宜。铺前洒水湿润 垫层,扫水灰比为 0.4~0.5 的素水泥浆一度,然后随即由里往门口处摊铺砂浆, 铺好后刮大杠、拍实,用抹子找平,其厚度适当高出按水平线定的找平层厚度 1~2mm。
5、铺大理石板
(1)铺砌顺序一般按线位先从门口向里纵铺和房中横铺数条作标准,然后 分区按行列、线位铺砌,亦可从室内里侧开始,逐行逐块向门洞口倒退铺砌,但应注意与走道地面的接合应符合设计要求。当室内有中间柱列时,应先将柱 列铺好,再沿柱列两侧向外铺设。铺设时,必须按试拼、试排的编号板块“对 号入座”。
(2)铺前将板块预先浸湿阴干后备用。铺时将板块四角同时平放在铺好的 干硬性找平水泥砂浆层上,先试铺合适后,翻开板块在水泥砂浆上浇一层水灰比 为 0.5%的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤或木锤轻击放 于板块上的木垫板使板平实,根据水平线用铁水平尺找平,使板四角平整,对缝、 对花符合要求;铺完后,接着向两侧和后退方向顺序镶铺,直至铺完为止。如发 现空隙,应将石板掀起用砂浆补实后再行铺设。大理石板块之间的接缝要严,一 般缝隙宽度不应大于 1mm,或按设计要求。
6、灌缝、擦缝 在板铺砌完 1~2 后开始。应先按板材的色彩用白水泥和颜料调成与板材色 调相近的 1:1 稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的 浆液用牛角刮刀喂入缝内,至基本饱满为止。1~2h 后,再用棉纱团蘸浆擦缝至 平实光滑。粘附在板面上的浆液随手用显纱头擦净。接缝宽度较大者,宜先用 1:1 水泥砂浆(用细砂)填缝至 2/3 板厚,然后再按设计要求的颜色用水泥色浆 嵌擦密实,并随手用湿纱头擦净落在板面的砂浆。
7、养护 灌浆擦缝完 24h 后,应用干净湿润的锯末覆盖,喷水养护不少于 7d。
8、打蜡 当结合层水泥砂浆强度达到要求、各道工序完工不再上人时,方可打蜡。打 蜡应达到光滑洁亮,方法与“16.9 预制水磨石面层”相同。
9、贴大理石踢脚板 镶贴方法与“16.9 预制水磨石面层”相同。踢脚板的表面打蜡同楼地面一起 进行。
(二)碎拼大理石面层
1、基层处理与大理石板铺贴基本相同。
2、根据设计要求的规格、颜色,挑选碎块大理石块,有裂缝、风化痕迹的 剔出不用。同时按设计要求的图案,结合开间尺寸,在基层上弹线后进行试拼,确定缝隙大小及排列方式。
3、碎块大理石亦铺在水泥砂浆找平层(结合层)上,可分仓或不分仓铺 砌,亦可镶嵌分格条。为使边角整齐,应选用有直边的一边板材沿分仓或分格 线铺砌,并以此控制面层标高和基准点。铺砌时,先在清理干净的基层(垫层) 上洒水湿润,扫素水泥浆一度,接着铺干硬性水泥砂浆找平层,根据图案和试 拼的缝隙或按碎块形状、大小相同,自然排列铺砌碎块大理石,其 方法同大理石面层。其缝隙当为冰块状块料时,可大可小,互相搭配,缝宽一 般为 20~30mm。铺砌时,随时清理缝内挤出的砂浆,以利填嵌水泥砂浆或水 泥石粒浆。
4、铺砌 1~2d 后进行灌缝。根据设计要求如果灌水泥砂浆时,厚度与碎 块大理石上面齐平,并将表面找平压光。如果采用磨平磨光面层,灌水泥石粒 浆时,应比碎块大理石面凸出 2mm,待达到一定强度,再用细磨石将凸缝磨 平。
5、磨光一般四遍,各遍要求及打蜡操作工艺同预制水磨石面层做法。
五、质量标准
(一)保证项目
1、大理石(花岗石)和大理石碎块的品种、规格、颜色、质量,必须符合 设计要求和有关标准的规定。
2、面层与基层的结合必须牢固,无空鼓。
(二)基本项目
1、大理石(花岗石)面层表面洁净、平整、坚实,图案清晰,光亮光滑, 色泽一致,接缝均匀,周边顺直,板块列裂纹、掉角和缺楞等现象。碎拼大理石 面层颜色协调,间隙适宜,磨光一致,无裂纹、坑洼和磨伤。
2、板材间与结合层以及在墙角、镶边和靠墙、柱处,均应紧密砌合,不得 有空隙。
3、地漏和面层坡度符合设计要求,不倒泛水,无积水,与地漏结合处严密 牢固,无渗漏。
4、踢脚线表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜, 基本一致。
5、镶边用料及尺寸符合设计要求和施工规范的规定,边角整齐、光滑。
(三)允许偏差项目

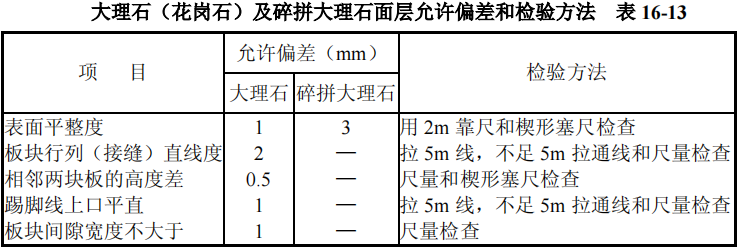

大理石(花岗石)及碎拼大理石面层的允许偏差及检验方法见表 16-13。

六、成品保护
1、大理石(花岗石)试拼应在平整的房间或工棚内进行,搬动调整板块的 人员应穿软底鞋。
2、铺砌板块过程中,操作人员应做到随铺砌随擦干净。揩净板块应用软毛 刷和干布。
3、在已铺好面层上行走时,找平层水泥砂浆的强度应达到 1.2Mpa 以上。
4、剔凿和切割板块时,下边应垫木板。
5、其他成品保护措施同“16.9 预制水磨石面层”。
七、安全措施
安全措施同“16.9 预制水磨石面层”。
八、施工注意事项
1、冬期铺设面层时施工环境温度不宜低于 5℃。必须冬期铺设时,应采取 保暖抗冻措施,保证其在冻结温度前砂浆达到设计强度强度的 20%以上。
2、板块材铺砌前应进行选板试拼,有裂缝、掉角、翘曲和表面有缺陷的板 块应剔除,强度和品种不同的板块不得混杂使用。
3、面层铺设应防止板面与基层出现空鼓现象,操作中应注意垫层表面应用钢丝刷清扫干净,浇水湿润并均匀涂刷一度素水泥砂浆,找平层的厚度不宜过薄,最薄处不得小于 20mm,砂浆铺设必须饱满,水灰比不宜过大,同时注意不得过 早上人踩踏等,以避免空鼓发生。
4、由于板块本身不平或厚度偏差过大(大于±0.5mm),或铺贴时操作不当,未很好找平或铺贴后过早上人踩踏等原因,施工中常出现相邻两块板高低不平。 施工中应精心操作,针对原因注意防止;已发生高低不平应进行处理,用磨光机 仔细磨光并打蜡擦光。
5、由于房间尺寸不方正,铺贴时没有准确掌握板缝,以及选料尺寸控制不 够严格等原因,有时墙边会出现大小头(老鼠尾)。施工中应注意在房间抹灰前 必须找方后冲筋,与大理石面层相互连通的房间应按同一互相垂直的基准线找 方,严格按控制线铺砌。
6、在镶贴踢脚板时,必须注意拉线铺砌,控制其平整度,以防踢脚板出墙 厚度不一致。
