新能源项目招标文件深度解读:从合规把控到策略优化的实战指南
绿能学堂
2025年10月19日 18:15
收录于文集
共139篇

引言

在储能、光伏、微电网等新能源项目招投标活动中,招标文件作为核心法律文本,涵盖资质要求、技术参数、评标规则、合同条款等关键内容,是衔接招标方需求与投标方响应的核心载体。新能源项目具有技术迭代快、参数指标精细、政策关联性强等特点,其招标文件往往包含大量专业技术条款和量化标准,既隐藏着决定投标资格的 "硬门槛",也包含影响中标概率的 "得分点",更潜藏着导致废标的 "风险雷区"。精准解读招标文件不仅是避免投标无效的基础前提,更是制定科学投标策略、提升中标概率的关键环节。本文结合新能源领域典型案例,系统拆解招标文件的解读框架、核心要点及风险防控方法,为新能源项目投标实践提供实操指引。

一、招标文件解读的核心框架与原则

(一)基础构成模块解析

新能源项目招标文件的规范结构通常包含八大核心模块:投标人须知、项目技术需求、商务条款、评标标准、合同草案、投标保证金要求、文件递交规范及附件材料。其中,"投标人须知前附表" 集中了项目关键操作信息(如项目规模、工期、并网要求等),"评标标准" 决定了投标方案的优化方向,"实质性条款"(通常以★标注)直接关系投标有效性,这三大模块是解读工作的重中之重。实践数据显示,核心信息仅占文件总篇幅的 20% 左右,如某 100MW 光伏电站 EPC 项目 420 页招标文件中,真正影响投标决策的条款仅 20 页左右。 (二)解读核心原则

  1. 合规性原则:以《政府采购法》《招标投标法》及其实施条例、新能源行业相关政策(如风光大基地项目管理办法)为依据,审查条款合法性,识别歧视性、排他性内容。

  2. 关联性原则:聚焦与新能源项目核心需求(如储能效率、光伏组件转化率、微电网稳定性)直接相关的条款,区分核心技术要求与形式要求,避免在非关键内容上过度消耗资源。

  3. 精细化原则:对量化指标(如储能系统循环寿命、光伏组件衰减率)、时间节点(如并网工期、设备交付周期)、资质要求等内容逐字核查,建立条款响应清单,确保无遗漏偏差。

  4. 前瞻性原则:结合评标规则预判竞争焦点,提前规划技术方案、报价策略及风险应对措施(如政策补贴变动、原材料价格波动应对)。

二、关键条款解读要点与案例分析

(一)资格审查条款:守住投标 "入场券"

资格审查条款是投标的前置门槛,主要包括企业资质、人员配置、业绩要求、信用状况等内容,解读偏差易直接导致废标。 典型案例:新能源项目资质与人员要求不匹配的陷阱 某 200MWh 储能电站 EPC 项目招标文件规定,供应商需具备电力工程施工总承包二级及以上资质,或电力承装(修、试)一级资质。同时在人员配置要求中,明确项目负责人须持电力工程专业一级建造师证书及高级职称,且具备至少 1 个 100MWh 及以上储能电站 EPC 项目业绩。某具备电力承装(修、试)一级资质的供应商,因拟派项目经理仅持有机电工程专业建造师证书,且过往业绩为光伏电站项目,被认定为不符合人员及业绩要求,最终失去投标资格。投诉后监管部门认定,该条款对电力承装类资质供应商的人员业绩要求未充分考虑行业实际,存在隐性门槛,责令修改文件重新采购。 解读要点

  • 核对资质类别与新能源项目属性的匹配性,明确电力工程施工总承包、电力承装(修、试)等资质的适用范围差异。

  • 建立 "资质要求 - 人员配置 - 项目业绩" 对应关系表,确保三者逻辑一致,尤其关注项目经理的专业资质与新能源项目业绩匹配度。

  • 重点核查业绩要求的合理性,如是否存在超过行业常规规模的业绩限定,或对中小企业设置的不合理业绩门槛(如要求近 3 年 3 个以上大型储能项目业绩)。

(二)实质性条款:警惕无效投标的 "红线"

实质性条款是招标文件中不允许偏离的核心要求,通常以特殊标识标注,但部分条款的合法性需结合法规及行业标准严格判定。 典型案例:储能设备参数的实质性条款争议 某分布式光伏配套储能项目招标文件,将 "储能电池循环寿命≥10000 次(80% DOD)" 设为带★的实质性技术条款。A 公司投标产品循环寿命为 9500 次(80% DOD),虽满足行业平均水平,但因未达到招标文件要求被认定投标无效。A 公司投诉后,监管部门经核查认定,该参数要求超出项目实际需求(项目设计使用寿命内仅需 5000 次循环),属于不合理的实质性条款,违反《招标投标法实施条例》规定,最终撤销废标决定并责令整改。 解读要点

  • 依据新能源行业标准(如 GB/T 36276《电力储能用锂离子电池》)及项目实际需求,判断实质性条款的合理性,聚焦于采购标的核心性能(如储能系统充放电效率、光伏组件可靠性)。

  • 对超出行业常规标准的实质性参数保持警惕,如无依据的高循环寿命、低衰减率要求,若存在不合理限定可依法提出质疑。

  • 建立实质性条款响应台账,逐一明确响应依据(如产品检测报告、第三方认证证书)和证明材料,避免因理解偏差触碰废标红线。

(三)技术参数条款:识别排他性的 "暗门"

技术参数直接决定新能源项目的产品选型与方案设计,部分招标方可能通过倾向性设置排斥潜在供应商。 典型案例:光伏组件参数的排他性陷阱 某集中式光伏电站项目招标文件的技术参数要求:"光伏组件转换效率≥23.5%,且具备双面发电功能,采用 PERC+TOPCon 混合技术路线"。经核查,该参数仅某国际品牌的最新款组件能完全满足,国内多数主流品牌组件转换效率虽达 23% 以上,但技术路线为纯 TOPCon。同时招标文件要求提供同型号组件的 3 个大型电站应用业绩,对新入市企业构成歧视。投诉后监管部门认定,该参数设置违反《政府采购法实施条例》第二十条,属于指向特定产品的不合理条件,责令重新开展采购活动。另一微电网项目中,招标文件要求采用未公开的《某地区微电网技术规范(内部稿)》,并指定特定品牌的储能变流器,因剥夺供应商公平竞争权被责令整改。

解读要点

  • 核查参数的必要性与合理性,结合新能源行业技术发展现状,判断是否存在超出项目需求的过高标准或无依据的特殊技术要求。

  • 识别隐性排他条款,包括指定特定专利技术、非公开行业标准、单一品牌可满足的参数指标,或限定某类技术路线(如强制要求储能电池采用某一品牌的三元锂电池)。

  • 对模糊参数要求(如 "具备先进的能源管理系统")及时提出答疑申请,明确量化标准和验收依据,避免报价与履约风险。

(四)评标标准条款:精准定位 "得分点"

评标标准决定投标方案的优化方向,需重点分析评分权重分布与评审因素的合理性,结合新能源项目特点制定响应策略。

典型案例:微电网项目评分权重导向的策略调整 某工业园区微电网项目招标采用综合评分法,总分为 100 分,其中技术分占 60%,商务分占 30%,服务分占 10%。技术分中 "能源调度算法优化" 单项占 25 分,主要考核微电网的负荷预测精度、分布式电源消纳能力等指标。某投标人初期计划在硬件配置(如储能容量、光伏装机规模)上投入资源,经解读评分标准后,调整策略重点完善能源调度算法方案,联合高校研发团队提供定制化算法模型,并附具体的仿真测试数据,最终凭借技术分优势中标。另一储能项目中,某企业发现 "售后服务响应时间" 评分权重达 15%,随即优化服务方案,承诺在华中地区(如湖南长沙)设立区域运维中心,实现 2 小时内应急响应,成功提升竞争力。 解读要点

  • 区分客观分(如业绩、资质、产品参数)与主观分(如方案设计、技术创新),客观分确保材料完整合规,主观分突出新能源技术差异化优势。

  • 控制主观分占比风险,若货物类项目(如储能设备采购)主观分超过 15%,需警惕评审自由裁量权过大带来的不确定性。

  • 针对高权重条款制定专项响应方案,如技术分占比高则强化新能源核心技术(如储能电池热管理技术、光伏组件抗 PID 技术)展示,服务分占比高则细化售后保障体系(如区域运维中心布局、质保期内的巡检频次)。

三、招标文件解读的高效方法与工具

(一)快速定位核心信息的 "三步法"

  1. 先查废标条款:优先识别 "投标人须知" 和 "合同条款" 中的废标情形,如资质失效、保证金缴纳不符、技术参数未响应实质性要求等,建立风险清单重点规避。

  2. 再析评分标准:明确各评分项权重及评审细则,锁定高价值得分点(如新能源技术创新、本地化服务能力),避免资源错配。

  3. 细究技术参数:提取量化指标(如储能系统充放电效率≥90%、光伏组件衰减率首年≤2%)和强制性要求,形成参数响应对照表,确保产品或方案完全匹配。

(二)风险防控的实操工具

  1. 条款响应矩阵表:按 "条款编号 - 核心要求 - 响应状态 - 证明材料 - 责任人" 维度建立台账,实现新能源项目全流程可追溯,重点标注技术参数、业绩要求等关键内容。

  2. 智能解读工具:利用 AI 工具自动提取新能源项目关键词(如并网时间、储能容量、补贴政策)、时间节点、金额等信息,生成可视化图表,提升解读效率。如通过工具快速识别 "能源调度算法" 等高分值条款,精准调整投标策略。

  3. 内部复核机制:建立技术、商务、法务多部门联合复核制度,重点核查资质匹配性、技术参数响应完整性、法律合规性,尤其关注新能源行业特殊要求(如并网资质、环保标准)。

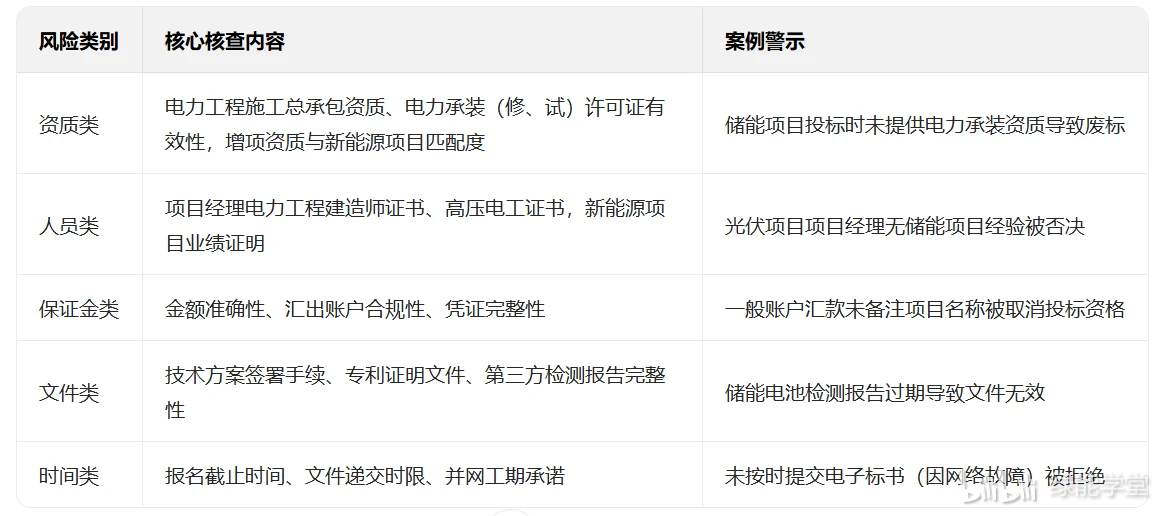

(三)新能源项目常见废标风险点核查清单

四、结论与建议

新能源项目招标文件解读是一项融合法律合规、技术分析、商务策划的系统性工作,其质量直接决定投标活动的成败。投标人应建立标准化解读流程,以法规及行业标准为依据识别条款合法性,以项目核心需求(如储能效率、并网稳定性)为核心锁定响应重点,以典型案例为借鉴规避常见风险。在实践中,需强化三个维度的能力建设:一是法律与行业政策素养,熟练掌握招投标相关法规及新能源行业标准,精准识别歧视性、排他性条款;二是细节把控能力,建立全要素核查机制,避免因技术参数偏差、资质材料瑕疵等形式问题导致废标;三是策略思维,结合评标规则优化投标方案,突出新能源技术创新、本地化服务等核心竞争力。

未来,随着新能源行业的快速发展和招投标监管力度的加强,招标文件的规范性将持续提升,但条款的专业性和复杂性仍将长期存在。投标人唯有将解读工作标准化、精细化、专业化,才能在激烈的市场竞争中把握先机,实现从 "有效投标" 到 "成功中标" 的跨越。
